實驗室是一個動態的高風險環境,特別是通風柜面風速及送排風控制系統穩定運行對實驗室的安全起到不可忽視的作用,因此整個實驗室在試運行過程中的調試需保障整個系統安全穩定的運行。今天給大家介紹實驗室新排風機組的變頻調試:
調試準備工作
1、系統所有電氣及其控制回路的檢查人員進入現場后指派部分電氣試調人員配合,按照有關規程要求,對電氣設備及其控制回路檢查和調試,以配合空調設備的試運轉。
2、風機:檢查風機接線是否正確,并用兆歐表檢查各相對地的絕緣電阻,同時應核對風機、電動機型號、規格是否與設計相符;檢查傳動皮帶輪松緊程度是否適合,用手盤動皮帶時,葉輪是否有卡阻現象;檢查風機出口處柔性短管是否嚴密。風機啟動時,應用鉗形電流表測量電機的啟動電流,待風機運轉正常后再測量電動機的運轉電流。如運轉電流超過額定電流時,應調小電機運行頻率,直到運轉電流符合要求。
3、風管、風閥和風口:風管內應打掃干凈,檢查風管內調節閥、防火閥及排煙閥的動作狀態,在調試前要保證風管上的VAV調節閥、送排風口的調節閥全部在開啟狀態,風管上的防火閥應處于開啟位置。
4、檢查各設備基礎可靠接地,用大于4平方軟線與接地母線跨接,不允許接地母線直接與設備基礎焊接。
排風機調試
1、排風機組開啟后,將風機變頻器由自動切換成手動狀態。按照中間值插入法,先手動調節變頻器至25Hz運行。
2、然后將排風系統末端排風設備開啟至設計要求的使用狀態(如:同一系統中通風柜的同時使用概率等相關設備)。
3、測量末端排風設備的排風量或者面風速(通常情況下為滿足末端通風柜面風速為0.5m/s,同時需保證變風量閥門的管道壓力在其壓力無關性的壓力范圍內)。
4、如末端設備排風量或者面風速不滿足設計要求或者實際使用需求,則繼續在25Hz~50Hz之間繼續使用中間值插入法,將變頻器調至37Hz運行,繼續測量末端排風設備排風量或者面風速是否滿足設計要求或者實際使用需求。
5、如若不滿足設計或實際使用要求,則重復以上步驟直至滿足末端設備排風量或者面風速需求。
6、在滿足要求時,測量并記錄下此時風管靜壓值,將此值設定為靜壓控制器的設定值。
7、將變頻器切換為自動模式,調節末端排風設備,觀察風機頻率變化及管道靜壓值是否同步調整。如果是則排風機變頻調試完畢,反之重復以上步驟重新調試。

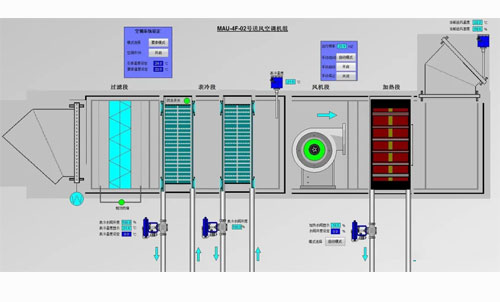

新風機調試
1、在室內新排風聯動以及排風變頻調試好后,開始調試新風機組。
2、開啟排風機組,將新風機變頻器由自動切換成手動狀態,開啟新風機。按照中間值插入法,先手動調節變頻器至25Hz運行。
3、將末端排風設備開啟至設計要求的使用狀態,使用房間壓差傳感器測量房間內外的壓差(一般要求為-2~-5Pa,或者根據設計要求及業主使用要求來定)。
4、如果壓差值不滿足要求,則按照排風機的調試方法調試新風機變頻器頻率直至實驗室內外壓差值滿足相關需求為止。
5、此時測量并記錄下此時風管靜壓值,將此值設定為新風靜壓控制器的設定值。
6、將變頻器切換為自動模式,調節末端排風設備,觀察實驗室負壓值能否保持設定,若能,則調試完畢,若不能,則重復以上步驟。
總結:在實驗室的調試過程中,新排風機組的變頻調試也是至關重要的,其調試的好壞會直接影響實驗室的安全性、節能性以及穩定性。
